Usamos cookies do Google para medir nossos anúncios. Se recusar, o site continua igual. Como tratamos seus dados.

Telhado de telhas planas grafite ao anoitecer, cumeeira nítida contra o céu azul-petróleo.

Meu Tetto · guia do dono da obra8 capítulos

Obra sem dor de cabeça

Você não precisa virar engenheiro. Precisa saber se está pagando o preço justo — e ter onde olhar quando a dúvida bater.

Referência 2026

CUB · CBIC · INCC

Leitura ≈ 30 min

01

Preço justo

Quanto custa construir de verdade

A pergunta: “quanto custa construir uma casa por m²?”

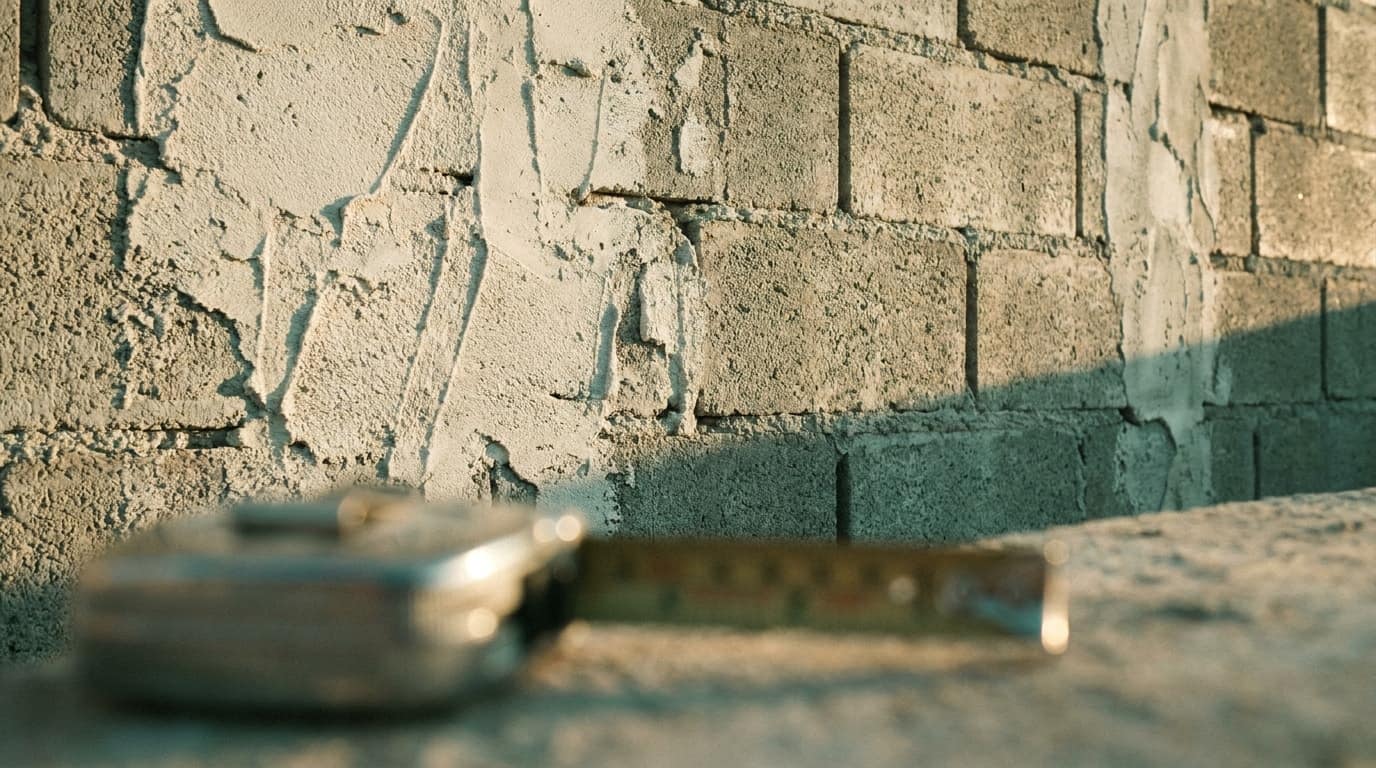

Parede de bloco de concreto com reboco aplicado até a metade, sob luz rasante de fim de tarde.
Reboco pela metade — o preço por m² depende de onde esta parede vai parar

Você já perguntou isso para três pessoas e recebeu três números. Um pedreiro falou em R$ 2.000 o metro. Um cunhado falou em R$ 5.000. Um vídeo no YouTube falou em R$ 3.200 e não explicou o que estava dentro do valor. Nenhum dos três mentiu — eles só estavam falando de obras diferentes, com acabamentos diferentes, em cidades diferentes, e provavelmente somando coisas diferentes.

Existe referência pública para isso. O CUB, publicado mensalmente pelos SINDUSCONs de cada estado, a CBIC e o INCC da FGV acompanham custo de construção no Brasil há décadas. O que eles publicam não é um número: é uma faixa. E a faixa é larga.

As faixas, como as fontes publicam

Para construção nova — casa erguida do zero, da fundação ao telhado, sem contar o terreno:

Padrão baixoR$ 1.800 a 2.500/m²
R$ 0R$ 5.000
Padrão médioR$ 2.500 a 4.000/m²
R$ 0R$ 5.000
Padrão altoR$ 4.000 a 7.000+/m²
R$ 0acima daqui, o dado acaba

Repare no “+” do padrão alto. Ele não é enfeite: é a fonte dizendo que acima de R$ 7.000/m² ainda existe obra, mas não existe mais referência publicada. Passar dali não significa que você está pagando caro — significa que você saiu do mapa e vai precisar comparar com obras parecidas, não com tabela.

Reforma é outra conta

Role a tabela para o lado →

Faixas de referência, R$/m², 2026. Fontes: CUB/SINDUSCON, CBIC, INCC/FGV. O “+” marca teto aberto — acima dele o dado acaba, não a obra.
Tipo de obraPadrão baixoPadrão médioPadrão alto
Construção nova1.800–2.5002.500–4.0004.000–7.000+
Reforma completa1.200–2.0002.000–3.5003.500–5.500+
Reforma parcial800–1.2001.200–2.2002.200–3.500
Ampliação1.500–2.2002.200–3.8003.800–6.000+

Reforma completa é troca de elétrica e hidráulica, pisos, esquadrias e acabamentos — mexe em quase tudo, menos na estrutura. Reforma parcial é cosmética: pintura, revestimento, marcenaria e louças, sem abrir parede. Ampliação conta o m² da área nova, não o da casa inteira. Usar a faixa errada é o jeito mais rápido de chegar a uma conclusão errada com um número certo.

O que está dentro da faixa, e o que não está

Este é o ponto onde quase toda comparação se perde. A faixa cobre material de construção e mão de obra. Só isso. Fica de fora:

  • O terreno — compra, ITBI, escritura e corretagem
  • Documentação, taxas de prefeitura e cartório
  • Honorários de arquiteto e engenheiro
  • Mobília, eletrodomésticos e decoração
  • Paisagismo, piscina, muro e portão

Se você somar o terreno ao custo da obra e dividir pelo m², vai encontrar um número que não se compara com nada — nem com a tabela, nem com a obra do vizinho, nem com a sua própria obra do mês passado. O capítulo 3 é inteiro sobre isso.

São Paulo é caso à parte

As fontes registram São Paulo capital e região metropolitana entre 20% e 30% acima da média nacional. Aplicado à faixa do padrão médio em construção nova, isso leva R$ 2.500–4.000 para cerca de R$ 3.000–5.200.

Detalhe que importa

O ajuste de São Paulo é ele próprio uma faixa (20% no piso, 30% no teto), então a faixa ajustada fica mais larga que a original. Em São Paulo o dado é menos preciso, não mais. Para as outras regiões não existe fator publicado — e é mais honesto dizer isso do que inventar um multiplicador.

O insight

A faixa é larga porque o custo de obra é largo mesmo. Quem te entrega um número único e redondo está te vendendo confiança, não informação — e confiança sem informação é exatamente o que faz o dono descobrir o estouro tarde demais.

Passo concreto

Pegue a área da sua obra e o total que você já gastou (ou tem orçado), sem o terreno. Divida um pelo outro. Guarde esse número — ele vai ser usado em todos os capítulos seguintes.

Estação prática · Referência 2026

A régua do capítulo 1, ao vivo

Entre R$ 800 e R$ 7.000+ por metro quadrado. O que decide onde a sua obra cai nessa amplitude não é o tamanho da casa: é o tipo de obra e o padrão de acabamento.

As doze faixas na mesma régua

Reais por metro quadrado de área construída, material e mão de obra. A escala é a mesma nas quatro listas, então o comprimento das barras pode ser comparado de uma para a outra.

Opcional. Preenchendo, cada faixa também aparece em total da obra.

Região

A faixa como as fontes publicam, sem ajuste.

R$ 0R$ 3.000R$ 6.000R$ 9.000

Construção nova

Casa erguida do zero, da fundação ao telhado. O valor do terreno fica de fora — terreno é aquisição, não obra.

  • BaixoR$ 1.800 a R$ 2.500/m²
  • MédioR$ 2.500 a R$ 4.000/m²
  • AltoR$ 4.000 a R$ 7.000+/m²

Reforma completa

Troca de instalação elétrica e hidráulica, pisos, esquadrias e acabamentos. Mexe em quase tudo, menos na estrutura.

  • BaixoR$ 1.200 a R$ 2.000/m²
  • MédioR$ 2.000 a R$ 3.500/m²
  • AltoR$ 3.500 a R$ 5.500+/m²

Reforma parcial (cosmética)

Pintura, revestimento, marcenaria e louças. Sem abrir parede, sem trocar instalação, sem tocar na estrutura.

  • BaixoR$ 800 a R$ 1.200/m²
  • MédioR$ 1.200 a R$ 2.200/m²
  • AltoR$ 2.200 a R$ 3.500/m²

Ampliação

Área nova acrescentada a uma construção que já existe: um quarto, uma suíte, um pavimento. O m² considerado é o da área nova.

  • BaixoR$ 1.500 a R$ 2.200/m²
  • MédioR$ 2.200 a R$ 3.800/m²
  • AltoR$ 3.800 a R$ 6.000+/m²

O sinal de + marca teto aberto, e é por isso que essas barras se desfazem na ponta: acima dele ainda existe obra — o que acaba é o dado publicado. Para as regiões fora de São Paulo capital não existe fator de correção publicado que dê para aplicar com honestidade, e inventar um seria pior do que admitir a lacuna.

Você já tem um preço na mão?

A calculadora compara o seu número com a faixa do seu tipo de obra e diz se ele caiu abaixo, dentro ou acima — e o que costuma explicar cada resultado. Sem cadastro e sem e-mail.

Fontes

  • CUB / SINDUSCON — Custo Unitário Básico, 2026
  • CBIC — Câmara Brasileira da Indústria da Construção
  • INCC / FGV — Índice Nacional de Custo da Construção

Os valores refletem a referência de 2026 e envelhecem: custo de material se move ao longo do ano, que é justamente o que o INCC mede. Quando estas faixas forem atualizadas, a data acima muda junto.

02

Onde o dinheiro vai

Para onde o dinheiro realmente vai

A pergunta: “para onde vai o dinheiro da obra?”

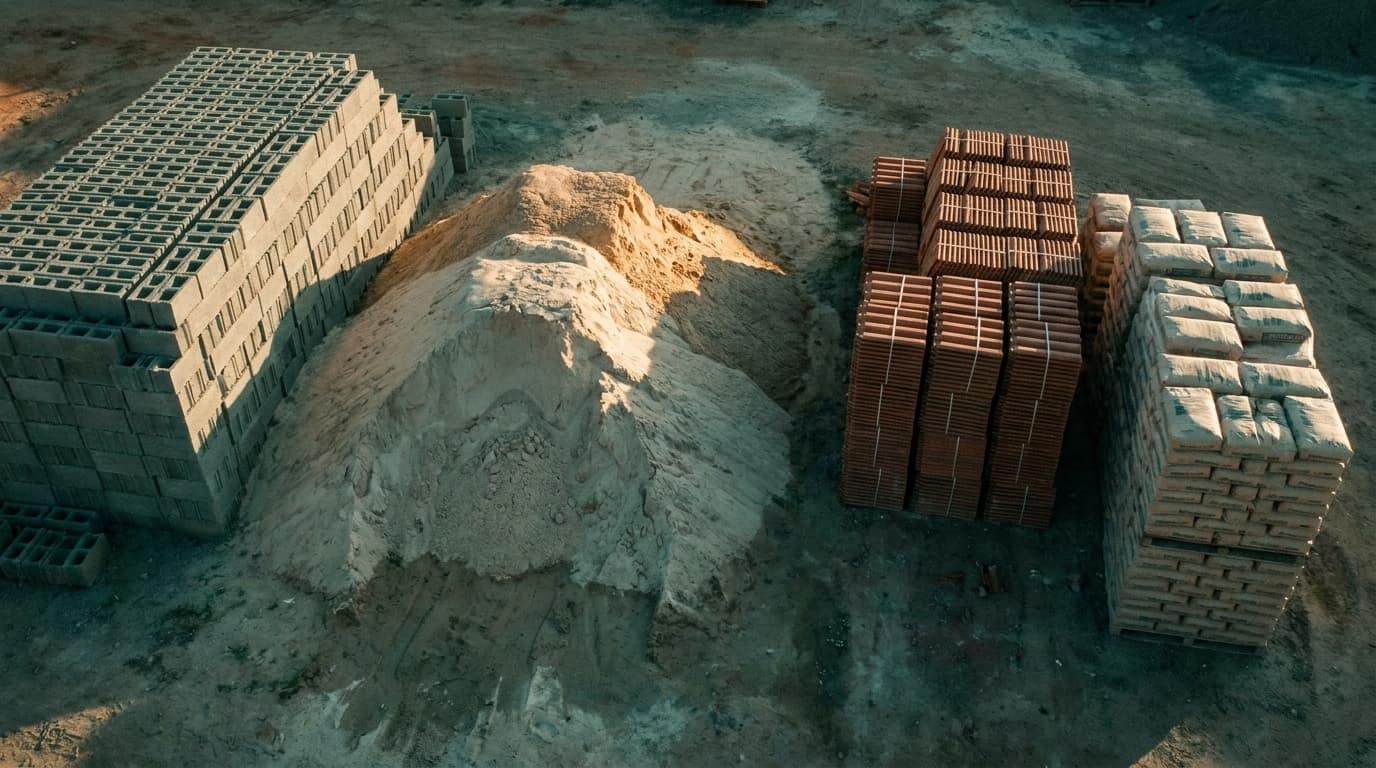

Pátio de obra visto do alto, com material de construção separado em pilhas de tamanhos diferentes e sombras longas.
O material chega separado — a conta também

Quando alguém imagina uma obra, imagina cimento, tijolo e pedreiro. É por isso que a maior parte das planilhas de obra que circulam por aí começa na fundação — e é por isso que quase todas elas quebram nos primeiros três meses, que é justamente quando não há fundação nenhuma e o dinheiro já está saindo.

Numa obra residencial real que analisamos linha a linha, a distribuição do dinheiro até o início do canteiro foi esta: 70% terreno, 17% burocracia. Cartório, ITBI, escritura, prefeitura, alvará, projeto, ART. Sobraram 13% para o que qualquer pessoa chamaria de “obra”.

Numa planilha que só tem linhas de material e mão de obra, esses 87% caem todos num campo chamado “Outros”. O dono perde o controle exatamente na fase mais cara e mais caótica, e depois passa o resto da obra tentando lembrar para onde foi.

Dezoito frentes, não cinco

Uma obra residencial tem 18 frentes de gasto distintas. Não é preciosismo contábil: cada uma tem fornecedor diferente, momento diferente e forma de pagamento diferente.

Role a tabela para o lado →

Peso médio de cada frente dentro do custo de construção — não do investimento total. “—” marca frente que não faz parte do custo de obra; “0” marca etapa que não existe naquele tipo de obra. São ausências diferentes.
#FrenteConstruçãoReforma
00Terreno
01Documentação e taxas2%2%
02Projetos e consultoria6%5%
03Serviços iniciais4%8%
04Fundação5%0%
05Estrutura15%0%
06Alvenaria10%7%
07Cobertura5%4%
08Instalação elétrica7%10%
09Instalação hidráulica12%12%
10Revestimentos25%30%
11Pintura6%10%
12Esquadrias8%6%
13Louças e metais4%6%
14Marcenaria5%12%
15Mão de obra40%45%
16Equipamentos3%3%
17Outros3%4%

Você somou e deu mais de 100%. Está certo — dá cerca de 160%. O motivo é a linha 15: mão de obra é uma frente própria e ao mesmo tempo atravessa todas as outras. O pedreiro que assenta o porcelanato aparece em “Revestimentos” quando você olha por etapa da obra, e em “Mão de obra” quando você olha por natureza do gasto.

Isso não é erro de conta: é a razão de existirem duas perguntas diferentes. “Quanto custou revestir a casa” e “quanto custou o trabalho humano nesta obra” são perguntas legítimas, e nenhuma planilha de coluna única responde às duas.

A diferença entre construir e reformar cabe em quatro linhas

  • Fundação e estrutura vão a zero. Numa reforma elas já existem — e por isso reforma parece barata no começo.
  • Marcenaria mais que dobra (5% → 12%). É onde o dinheiro da reforma silenciosamente vai parar.
  • Revestimentos sobem (25% → 30%) e já eram a maior linha de material.
  • Elétrica e pintura quase dobram, porque em reforma se refaz o que estava pronto.

Cuidado com o zero

Existe diferença entre uma frente que não pertence ao custo da obra (terreno) e uma que não existe naquele tipo de obra (fundação numa reforma). A primeira é uma ausência de categoria; a segunda é um valor real que por acaso é zero. Tratar as duas como “vazio” é o que faz um relatório dizer que a obra custou menos do que custou.

O insight

Duas linhas — mão de obra e revestimentos — respondem por cerca de dois terços do custo de construção. Se você só tiver energia para controlar duas coisas nesta obra, controle essas duas. Todo o resto somado erra menos do que um erro numa delas.

Passo concreto

Abra o seu controle atual, seja ele qual for, e conte quantas categorias ele tem. Se forem menos de dez, você não tem um controle: tem um caderno com um campo “Outros” engordando em silêncio.

03

Comparação

O terreno não entra no m²

A pergunta: “como calcular o custo por m² da minha obra?”

Trena de aço desenrolada sobre terra vermelha, com as marcações fora de foco, na luz baixa do fim de tarde.
O terreno se mede — mas não entra no m² construído

Esta é a armadilha mais silenciosa do guia inteiro, porque ela não produz um erro visível. Produz um número — bonito, redondo, aparentemente correto — que leva a uma conclusão errada com toda a confiança do mundo.

Veja o que acontece com uma obra de 140 m²:

Role a tabela para o lado →

A mesma obra, três recortes. Valores ilustrativos. Nenhum número está errado; eles respondem a perguntas diferentes.
RecorteO que entraTotalPor m²Leitura
Investimento totalTerreno + papelada + obraR$ 720.000R$ 5.142“Padrão alto”
Sem o terrenoPapelada + obraR$ 420.000R$ 3.000“Padrão médio”
Só a obraMaterial + mão de obraR$ 378.000R$ 2.700“Padrão médio”

O primeiro recorte diz que você está construindo padrão alto e gastando muito. O terceiro diz que você está confortavelmente no meio da faixa do padrão médio. É a mesma obra, no mesmo dia. A diferença inteira é o que foi somado antes de dividir.

E o recorte errado é o mais fácil de produzir, porque é o que sai naturalmente de quem anota tudo numa coluna só: você lançou o ITBI, lançou a corretagem, lançou o cimento, somou e dividiu pela área. Ninguém errou uma conta — a conta é que era outra.

A régua de três recortes

A separação que resolve isso é simples e cabe numa frase: existem gastos que não são obra, gastos que são obra mas não têm canteiro, e gastos de obra propriamente dita.

  • Terreno — compra, ITBI, escritura, corretagem, regularização, taxas de financiamento. É aquisição de patrimônio, não construção. Não entra no custo por m².
  • Papelada e projeto — cartório, prefeitura, alvará, habite-se, honorários de arquiteto e engenheiro, ART e RRT. É custo da obra, mas não é canteiro. As faixas de referência do capítulo 1 não incluem isso.
  • Obra — da limpeza do terreno à última demão de tinta. É este número, e só ele, que se compara com a tabela.

Por que a comparação exige isso

O CUB e as faixas publicadas medem material e mão de obra. Comparar um número que inclui terreno com uma referência que não inclui terreno não é uma imprecisão — é comparar duas grandezas diferentes e chamar o resultado de diagnóstico.

O gasto que você não classificou

Toda obra tem aquele lançamento que não se encaixa em lugar nenhum. A tentação é criar um balde “diversos” e mandar tudo para lá. Existe uma regra melhor: gasto de classificação desconhecida deve cair dentro do custo da obra, não fora dele.

O motivo é assimétrico. Se você joga um gasto desconhecido para fora do custo, seu R$/m² fica menor do que a realidade e você se sente melhor do que deveria. Se joga para dentro, o número fica um pouco pessimista e no máximo você investiga. Entre errar para o alarme e errar para o alívio, erre sempre para o alarme.

O insight

Quase todo número de custo por m² que circula em grupo de WhatsApp está somando coisas diferentes — e é por isso que eles nunca batem entre si. Antes de aceitar a comparação de alguém, pergunte uma coisa só: o terreno está aí dentro?

Passo concreto

Pegue o número que você guardou no capítulo 1 e refaça a conta tirando terreno, ITBI, escritura, corretagem e honorários. Se o número mudou muito, você acabou de descobrir por que sua obra parecia mais cara do que é.

04

Propostas

Três propostas, uma decisão

A pergunta: “como comparar orçamento de pedreiro ou empreiteiro?”

Três maços de papel dobrado lado a lado sobre mesa de madeira, com espessuras visivelmente diferentes, sob luz lateral.
Três propostas — o preço final só compara quando o escopo é o mesmo

Todo mundo sabe que deve pedir três orçamentos. Quase ninguém sabe o que fazer quando os três chegam, porque eles nunca chegam comparáveis. Um veio num papel com três linhas. O outro veio por áudio no WhatsApp. O terceiro veio num PDF caprichado com um valor final e nenhuma abertura.

Colocados lado a lado, o instinto manda olhar o total e escolher o menor. É a decisão errada com mais frequência do que a certa.

O caso que se repete em toda obra

Role a tabela para o lado →

Três propostas para o mesmo serviço de contrapiso e assentamento. Valores fictícios, situação real.
PropostaValorMaterialPrazoReparos
Pedreiro AR$ 38.000Por sua contaNão informaNão menciona
Empreiteira BR$ 52.000Incluso45 dias90 dias
Pedreiro CR$ 41.000Parcial“Uns 2 meses”Não menciona

A proposta A é R$ 14.000 mais barata que a B. Mas o material desse serviço custa, digamos, R$ 19.000 — e agora você é quem compra, transporta, confere, guarda e assume a sobra. Somando, A custa R$ 57.000 e ainda transfere para você o trabalho de comprar. A proposta mais cara era a mais barata.

Isso não é malandragem do pedreiro A. Ele orçou o que ele faz: mão de obra. Você é que comparou duas coisas diferentes.

A lista tem que ser sua

A correção é anterior às propostas: você escreve a lista, e os três orçam a mesma lista. Uma folha, itens numerados, e a instrução de que o valor seja aberto por item. Quem se recusa a abrir já respondeu alguma coisa.

O que precisa estar na sua lista, sempre:

  • Material está incluso? Se sim, qual marca e qual linha — “porcelanato” não é especificação, é categoria.
  • Quem compra e quem transporta? Frete de areia e cimento não é detalhe.
  • Qual o prazo, em dias, e o que acontece se estourar? Prazo sem consequência é intenção.
  • Como a medição é feita? Por m² executado, por etapa concluída, por semana trabalhada — cada um tem um risco diferente para você.
  • Quantas demãos, quantas camadas, qual espessura? É onde o preço se esconde.
  • O que está fora? Peça explicitamente. A resposta a essa pergunta é o orçamento de verdade.
  • Reparo de defeito depois da entrega — por quanto tempo?

O aditivo é onde a obra estoura

Raramente o combinado é rompido. O que acontece é que surge algo que não estava na lista — e como não estava na lista, vira aditivo, e aditivo não tem concorrência: você já está com aquela equipe no canteiro. Cada item que você antecipa na lista é um aditivo que não vai existir.

Escolher é escolher, não é anotar

Quando você fecha, registre qual proposta venceu e guarde as outras duas. Elas não servem só de histórico: servem de referência de preço quando o mesmo serviço aparecer de novo, e servem de argumento se o escolhido pedir reajuste no meio do caminho.

E guarde a lista que você escreveu. Ela é o contrato informal do serviço — no dia em que houver discussão sobre o que estava combinado, ela é a única coisa que os dois lados leram antes de começar.

O insight

Você não está comparando preços. Está comparando escopos que por acaso têm preço. Enquanto a lista for de quem vende, cada proposta descreve uma obra diferente — e a mais barata é sempre a que prometeu menos.

Passo concreto

Antes do próximo serviço, escreva sua lista de itens numa folha. Mande a mesma folha para os três. É um trabalho de vinte minutos, e poucos rendem tanto nesta obra.

05

Fluxo de caixa

O calendário do dinheiro

A pergunta: “como planejar os pagamentos da obra?”

Recibos e comprovantes empilhados e presos por clipe sobre mesa de madeira, com a sombra da esquadria da janela atravessando o papel no fim da tarde.
Comprovante acumula mais rápido do que a memória

Quase todo controle de obra sabe responder o que já saiu. Poucos sabem responder o que vai sair. E a obra não quebra pelo que já saiu — ela quebra na semana em que três coisas vencem juntas e o dinheiro que ia cobrir uma delas já foi para outra.

A pergunta certa não é “quais boletos eu tenho”. É “sobra dinheiro?”. E a conta que responde isso tem três parcelas:

Role a tabela para o lado →

Exemplo de uma obra no meio do caminho. Valores ilustrativos: o saldo aparente e o saldo real diferem em R$ 43.000.
LinhaValorConta
Orçamento da obraR$ 420.000
Já gastoR$ 297.000subtrai
Saldo aparenteR$ 123.000o número que engana
Agendado a vencer (30 dias)R$ 31.000subtrai
Vencido e não pagoR$ 12.000subtrai
Sobra realR$ 80.000o número que decide

Os R$ 123.000 do saldo aparente são o número que faz o dono autorizar a marcenaria. Os R$ 80.000 são o número que devia ter decidido.

Três regras que fazem a conta não mentir

Vencido continua contando. A tentação é tirar o atrasado da conta porque “esse eu resolvo depois”. Dívida atrasada é dinheiro que vai sair de qualquer jeito, e frequentemente sai com juros. Tirá-la produz um alívio falso justamente quando a obra está apertada.

Pago não conta duas vezes. Um pagamento que já virou gasto não pode continuar aparecendo como comprometido — senão você subtrai o mesmo dinheiro duas vezes e passa a obra inteira achando que está pior do que está. Achar que está pior é menos perigoso do que o contrário, mas ainda é um número errado, e número errado corrói a confiança no controle todo.

Valor e contagem vêm da mesma janela. “R$ 31.000 comprometidos em 3 pagamentos” só é verdade se os três couberem na mesma janela de 30 dias. Se dois vencem em setembro, a frase junta um valor de uma janela com uma contagem de outra — e é o tipo de erro que ninguém percebe porque as duas metades estão certas separadamente.

Parcela é parcela, não é divisão

Quando um fornecedor oferece “3× de R$ 4.200”, registre três compromissos independentes de R$ 4.200 cada, com datas próprias. Não registre R$ 12.600 divididos por três.

Parece a mesma coisa e não é. É assim que o boleto chega — um documento por parcela, com valor exato. Dividir um total produz centavos que não batem com documento nenhum, e no dia da conferência você vai passar meia hora atrás de sete centavos. Além disso, uma parcela pode ser renegociada, adiada ou cancelada sozinha; uma fração de um total, não.

Um detalhe de calendário

Parcela mensal que cai dia 31 precisa grudar no último dia do mês: 31 de janeiro mais um mês é 28 de fevereiro, não 3 de março. Todo sistema que erra isso empurra vencimento para depois e mostra um mês com menos compromisso do que ele tem.

O insight

Obra quase nunca quebra por gastar demais no total. Quebra por gastar na ordem errada — comprando o acabamento antes de fechar a laje, e descobrindo em agosto que o dinheiro da estrutura virou porcelanato em maio.

Passo concreto

Liste hoje, num papel só, tudo que vence nos próximos 30 dias — inclusive o que já está atrasado. Subtraia do seu saldo. Esse é o número com o qual você pode decidir alguma coisa.

06

Registro

O que registrar, e por quê

A pergunta: “o que eu preciso guardar da obra?”

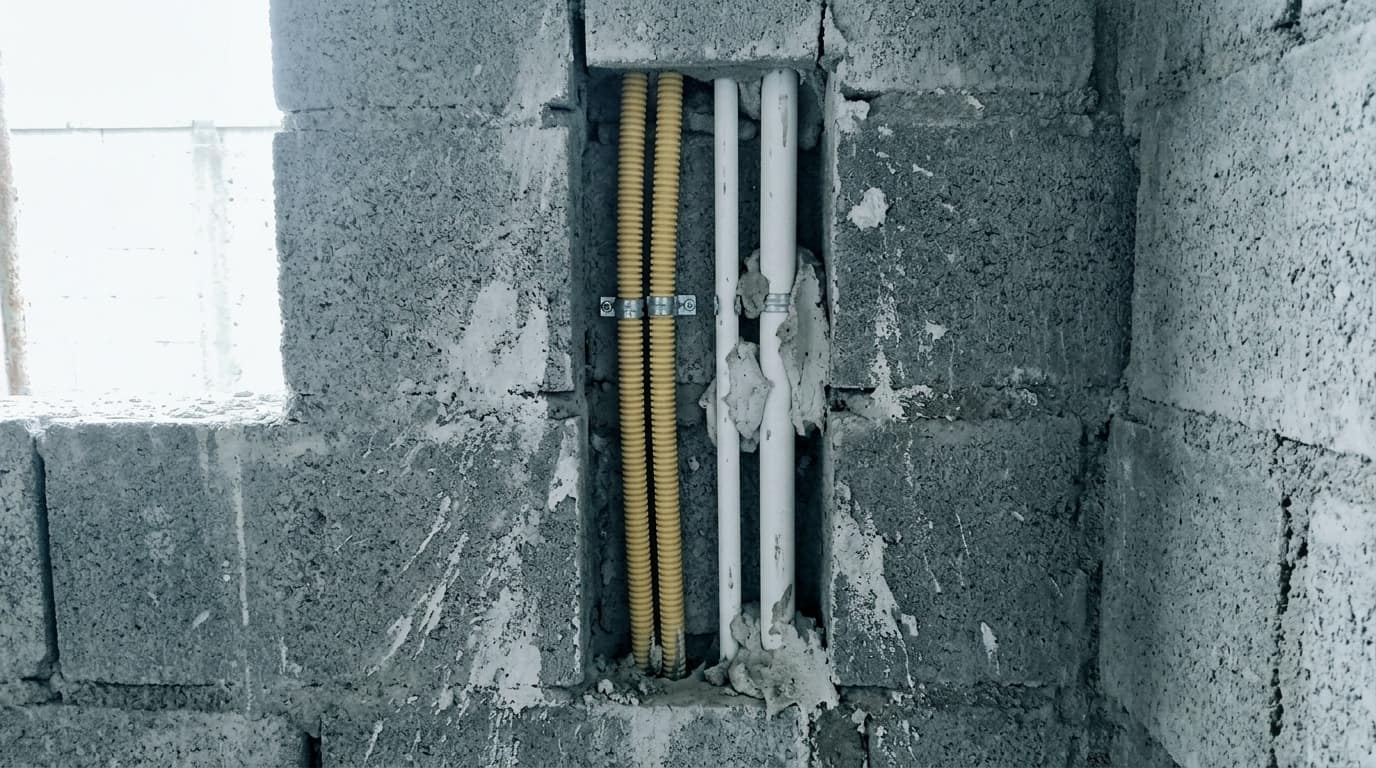

Rasgo aberto em parede de bloco, com eletroduto corrugado e tubos de PVC fixados por abraçadeiras, antes do fechamento.
A tubulação, antes de a parede fechar

Existe um dia, na sua obra, em que a hidráulica fica exposta e visível. Cano por cano, junta por junta, tudo à vista. Esse dia dura poucas horas. Depois disso a parede fecha e aquela informação some por vinte anos — até a manhã em que aparece uma mancha de umidade no rodapé da sala e alguém pergunta “por onde passa o cano aí?”.

Uma foto de dois segundos, tirada naquele dia, responde. Sem ela, a resposta custa uma parede quebrada.

Este é o capítulo menos empolgante do guia e um dos de maior retorno. Registrar obra não é burocracia: é a forma de o futuro ter acesso ao presente.

As fotos que valem por anos

  • Instalação antes de fechar a parede — hidráulica e elétrica, com a parede ainda aberta. Se você tirar uma foto só na obra inteira, tire esta.
  • Fundação e armação antes da concretagem — o que fica debaixo do concreto não volta a ser visto.
  • Contrapiso e impermeabilização — antes do revestimento cobrir.
  • Cada etapa concluída — a foto que mostra que aquilo ficou pronto, e quando.
  • O antes — parece bobagem no dia. Seis meses depois é a única prova de quanto a casa mudou, e é a foto que você vai mostrar para todo mundo.

Uma regra de campo

Fotografe com algo que dê escala no quadro — uma trena aberta, uma tomada, uma porta. Foto de detalhe sem referência de tamanho é bonita e inútil: seis meses depois ninguém sabe se aquilo tinha dez centímetros ou um metro.

O gasto que não foi anotado no dia raramente é anotado depois

Um gasto tem seis informações, e todas as seis só existem juntas no dia: quanto, quando, o quê, de quem, de qual conta saiu, e por qual forma foi pago. Passada uma semana, você ainda lembra do valor. Passado um mês, lembra que houve. Passados três meses, o gasto vira uma linha no extrato que ninguém consegue explicar.

É por isso que o buraco no registro dificilmente é preenchido depois. Duas semanas sem lançar não é um atraso de duas semanas: é um pedaço da obra que corre o risco de ficar sem história.

Nota fiscal

A nota é o que sustenta garantia de material e de serviço. Sem ela você tem um gasto, não um direito. Quando o fornecedor não emite — o que acontece com frequência em serviço de pequeno porte — registre pelo menos um recibo com nome, CPF ou CNPJ, data, valor e a descrição do que foi feito. Não é a mesma proteção, mas é infinitamente melhor do que um Pix sem descrição.

Quem fez, e não só quanto custou

Guarde o nome e o contato de cada profissional ao lado do serviço que ele executou. Não é para o caso de dar errado — é para o caso de dar certo. O eletricista bom some do seu telefone em oito meses, e você vai passar dois dias pedindo indicação para achar alguém que já esteve na sua casa e conhece a instalação inteira.

O insight

Você não registra a obra para acompanhar a obra. Registra para o dia em que algo vazar, para o dia em que o comprador pedir o histórico, e para o dia em que a fabricante do produto perguntar quando foi instalado. O registro é uma carta que você escreve para si mesmo daqui a alguns anos.

Passo concreto

Hoje, antes de dormir: fotografe a frente de serviço que está aberta agora. Se a parede estiver aberta, fotografe a parede aberta. Amanhã pode ser tarde — literalmente.

07

Alerta

Sinais de que algo está errado

A pergunta: “como saber se estão me enganando na obra?”

Superfície de reboco cru em close, com mancha escura de umidade se espalhando a partir da base, sob luz dura lateral.
A mancha aparece antes da planilha

Vamos começar pela conclusão, porque ela contraria o que você provavelmente espera de um capítulo com esse título: na maioria das vezes em que o custo está acima da faixa, ninguém está te enganando.

O motivo é quase sempre o mesmo. Você acha que escolheu padrão médio. Escolheu porcelanato de formato grande no banheiro, metal monocomando na cozinha, marcenaria planejada em três ambientes. Cada decisão parecia pequena e razoável no dia. Somadas, elas são a definição de padrão alto — e a faixa está te dizendo isso, não te acusando de nada.

Por isso, antes de desconfiar de alguém, faça uma verificação: o valor que você está pagando cabe na faixa de algum outro padrão de acabamento? Se cabe, a explicação mais provável é essa, e não roubo.

Como ler o próprio número

Acima do teto do padrão médio, mas dentro do padrão alto: quase sempre é o acabamento escolhido. Acima do teto do padrão alto: você saiu do que a referência conhece, e aí vale investigar de verdade. Abaixo do piso do padrão baixo: cuidado — pode ser negociação excelente, mas costuma ser gasto que ainda não apareceu.

Os sinais que são de fato sinais

Estes não são sobre valor total. São sobre como o dinheiro está sendo pedido:

  • Pagamento adiantado sem entrega correspondente. Adiantamento de material acontece e é normal; adiantamento de mão de obra recorrente, sem serviço executado, é o sinal mais confiável de que algo vai dar errado.
  • Preço que muda depois de fechado, sem mudança de escopo. Se o escopo mudou, é aditivo e se discute. Se não mudou, é renegociação — e renegociação no meio da obra tem você em desvantagem.
  • Medição sem critério. “Está uns 70% pronto” não é medição. Medição é etapa concluída, m² executado, ou item da lista entregue.
  • Material comprado muito acima do necessário. Sobra de 10% é técnica; sobra de 40% em três compras seguidas é outra coisa.
  • Sempre o mesmo fornecedor, sempre sem comparação. Pode ser confiança legítima. Pode ser comissão. A diferença aparece quando você pede um segundo orçamento e a reação é desproporcional.
  • Recusa de abrir o valor por item. Ver o capítulo 4: quem não abre já respondeu.
  • Aditivos frequentes para coisas óbvias. “Não estava incluso o rejunte” na terceira vez não é esquecimento.

Como levar isso para a conversa

A pior versão dessa conversa começa com uma acusação. Ela põe a pessoa na defensiva, e você perde tanto a informação quanto a relação — no meio de uma obra que ainda depende dela.

A versão que funciona é levar o número, não a suspeita: “fiz a conta do que já saiu e deu R$ 4.900 por metro. A referência para o que a gente combinou fica entre R$ 2.500 e R$ 4.000. Queria entender comigo onde está a diferença.”

Isso não acusa ninguém e é difícil de desconversar. Se a diferença tem explicação — e frequentemente tem — você vai ouvi-la. Se não tem, o silêncio também é uma resposta.

Onde este guia para

Trinca em elemento estrutural, laje que flexiona, recalque de fundação, infiltração persistente: isso não é assunto de tabela nem de conversa. É caso de engenheiro civil com ART ou RRT emitida, na hora. Nenhuma comparação de custo substitui um laudo, e nada neste guia deve ser lido como avaliação técnica de segurança.

O insight

O padrão que você acha que escolheu não é o padrão que você escolheu. Antes de desconfiar de alguém, desconfie da sua própria lista de acabamentos — ela decidiu mais dinheiro do que qualquer negociação que você vai fazer nesta obra.

Passo concreto

Compare o seu R$/m² com as três faixas do seu tipo de obra, não só com a que você acha que é a sua. Se ele couber em outra, você encontrou a explicação antes de encontrar um culpado.

08

Arquivo

Depois que a obra acaba

A pergunta: “o que fazer com tudo isso depois que a obra termina?”

Casa térrea concluída ao anoitecer, paredes pintadas e telhado de telha cerâmica, varanda e jardim maduro, com as luzes da sala acesas.
A obra acaba — o registro continua servindo

No dia em que a obra termina, a sensação é de fim. Você quer fechar a planilha, apagar o grupo do WhatsApp e não pensar mais em cimento pelo resto da vida. É compreensível e é caro.

Porque o registro de uma obra tem uma característica cruel: ele não vale quase nada durante a obra, e vale muito depois — em quatro momentos que ninguém antecipa.

Os quatro momentos

A garantia. Impermeabilização, telhado, esquadria, equipamento — cada um com prazo próprio, contado da instalação. No dia do problema, a pergunta é sempre a mesma: quando foi instalado e por quem? Sem nota e sem data, você tem um defeito. Com nota e data, você tem um direito.

A venda. Duas casas iguais, no mesmo preço. Uma vem com a pasta: quem fez a elétrica, qual a marca da impermeabilização, quando o telhado foi executado, as fotos da instalação antes de fechar a parede. A outra vem com “foi tudo feito direitinho”. A primeira negocia melhor, e negocia mais rápido — porque a dúvida é o que faz o comprador pedir desconto.

A próxima obra. Toda casa tem uma segunda rodada: a suíte que virou escritório, o telhado daqui a dez anos, o banheiro que ninguém aguenta mais. Chegar nesse dia sabendo por onde passa cada cano, qual o rejunte usado e quanto custou da última vez é a diferença entre reformar e explorar.

O sinistro. Seguro residencial pede comprovação. Registro de obra é comprovação.

O que guardar, em ordem de importância

Role a tabela para o lado →

Se você só puder salvar uma coisa desta lista, salve a primeira.
#O quêServe para
1Fotos de instalação antes de fechar parede e pisoToda manutenção futura
2Notas e recibos, com data e fornecedorGarantia e imposto
3Contatos de quem executou cada frenteManutenção e a próxima obra
4Projetos e as alterações feitas em campoReforma e venda
5Documentação: alvará, habite-se, averbaçãoVenda e financiamento
6O custo final por frenteOrçar a próxima com dado real
7Antes e depoisVocê. E é o que você mais vai olhar.

O número que só existe no fim

Quando a última nota entra, você finalmente tem uma coisa que não existia em lugar nenhum antes: o custo real da sua obra, por frente, com data e fornecedor. Não uma estimativa, não uma referência de mercado — o número verdadeiro, do seu terreno, com os seus fornecedores, na sua cidade.

Esse número é a melhor referência que você vai ter para a próxima decisão de obra. Ele vale mais do que qualquer tabela deste guia, porque as faixas do capítulo 1 descrevem obras em geral e essa descreve a sua.

O insight

Ninguém termina uma obra achando que vai esquecer. Em dois anos, a marca do rejunte, o nome do bombeiro e quanto custou o telhado dificilmente ainda estarão na sua cabeça — a não ser que algo tenha guardado por você.

Passo concreto

Escolha hoje onde esse arquivo vai morar — e que não seja a galeria do celular, que troca a cada dois anos, nem um grupo de WhatsApp, que some quando alguém sai.

Meu Tetto

Tudo isso, sem planilha

Cada capítulo deste guia descreve um controle que dá trabalho manter à mão: a faixa de referência que se recalcula a cada gasto, o plano de contas com as 18 frentes, o comprometido dos próximos 30 dias, a foto amarrada à etapa, o arquivo que continua seu depois que a obra acaba.

É exatamente isso que o Meu Tetto faz. E a calculadora de custo por m² fica aberta, sem cadastro — o número não é o que você paga para ver.

Calcular o custo da minha obra

meutetto.com.br

Sobre os números deste guia. As faixas de custo vêm do CUB/SINDUSCON, da CBIC e do INCC/FGV, referência 2026, e são reproduzidas como publicadas — sem estreitar, arredondar ou ajustar. Os percentuais por frente são médias de custo de construção e variam com o projeto. O caso de 70% terreno e 17% burocracia é de uma obra residencial real analisada linha a linha; um caso não é uma estatística, e está aqui como ilustração do que uma planilha comum não captura.

O que este guia não é. Não é avaliação técnica, laudo estrutural, orientação jurídica nem consultoria de investimento. Comparação de custo não substitui engenheiro, e nenhuma faixa de referência diz se uma estrutura é segura.

Leve o guia em PDF

Os 8 capítulos num arquivo só, para ler sem internet, imprimir ou mandar para quem está tocando a sua obra.

O guia inteiro também está aqui na página, aberto, sem cadastro. O e-mail é só para você levar o arquivo.
